Update juli 2026
Onderdaan op deze pagina vind je de flyer en het persbericht over de werken aan de Koemarkt. Hierin lees je het volledige overzicht van fase 1 van de werken en de bereikbaarheid tijdens de werken. Ook de bewonersbrief vind je terug op deze pagina.
Update juni 2026
Nutswerken Bekaflaan binnenring vanaf midden augustus
Deze zomer start Aquafin met nutswerken in de Bekaflaan (binnen de ring), Bogaardenlaan en op de Koemarkt (kruispunt Bekaflaan, Gasthuisstraat, Bogaardenlaan, Bogaardenstraat). Het gaat onder andere om de vernieuwing van het elektriciteitsnet,met zware kabels die ook de ruimere regio van stroom voorzien. De werken gebeuren in fases.
- Fase 1: Bekaflaan, tussen August Reyerslaan en kruispunt Gasthuisstraat (zijde even huisnummers), vanaf 17 augustus tot 22 september
- Fase 2: Bogaardenlaan (zijde oneven huisnummers), vanaf 23 september tot begin november
- Fase 3: zone thv August Reyerslaan, vanaf begin oktober tot midden november.

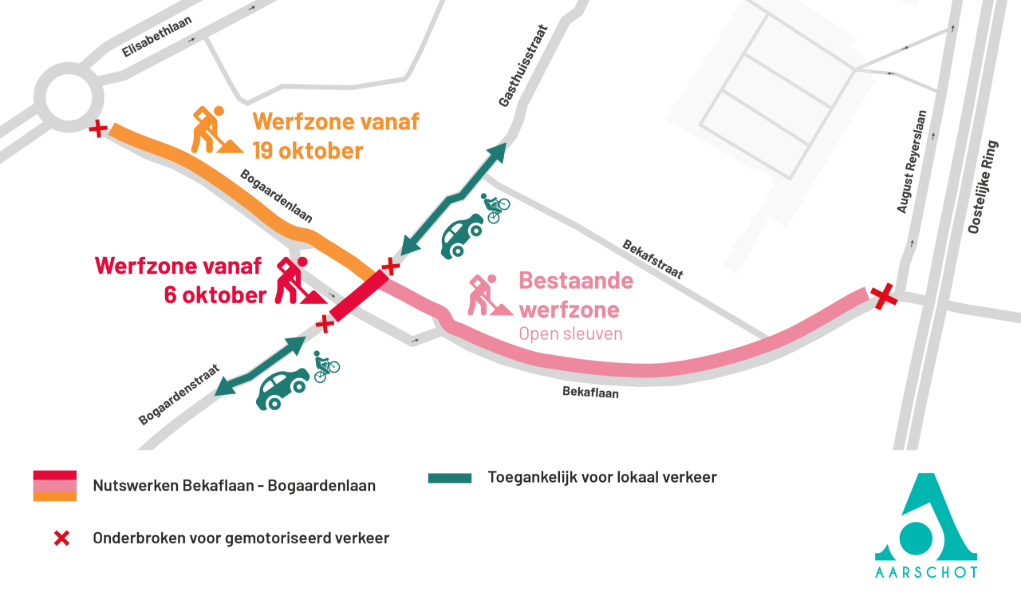

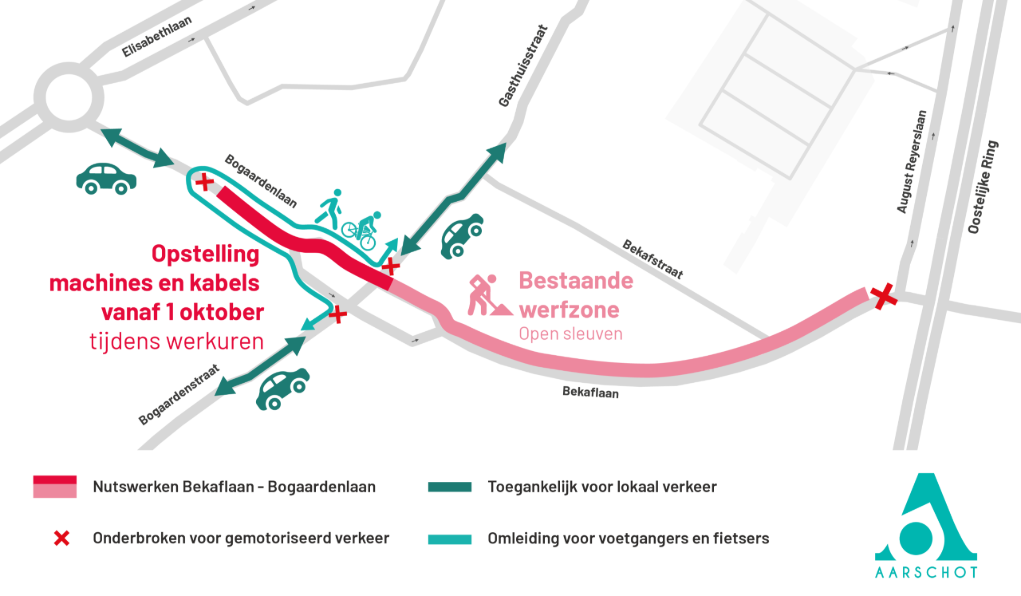

- Fase 4: Bogaardenlaan (zijde even huisnummers) en Bekaflaan (zijde oneven huisnummers), vanaf begin oktober tot midden november
- Fase 5: Gasthuisstraat en Bogaardenstraat, van midden oktober tot midden december
- Fase 6: Bekafstraat, van eind oktober tot begin december

HINDER TIJDENS FASE 1
De aannemer van Fluvius werkt in een brede sleuf aan de zijde van de even huisnummers, van 17 augustus tot 22 september. Ook op de Koemarkt (kruispunt Bekaflaan, Gasthuisstraat, Bogaardenlaan, Bogaardenstraat) wordt in sleuven gewerkt. De zone is tijdens de werkuren volledig onderbroken voor verkeer.
Autoverkeer
- Er is geen verkeer mogelijk in werfzone in de Bekaflaan tijdens de werken. Na de werkuren is lokaal verkeer mogelijk.
- Ook de Gasthuisstraat, Bogaardenstraat en Bogaardenlaan zijn onderbroken ter hoogte van de werfzone. Lokaal verkeer kan tot aan de werfzone rijden en ter plaatse omkeren.
- Verkeer richting het centrum of Schaluin volgt een omleiding via de Elisabethlaan of Pastoor Dergentlaan.

Fietsers en voetgangers
- Het voetpad aan de oneven zijde van de Bekaflaan blijft beschikbaar voor voetgangers (en fietsers met de fiets aan de hand).
- De as Gasthuisstraat – Bogaardenstraat is tijdens de werken onderbroken voor alle gemotoriseerd verkeer. Woningen in de werfzone blijven te voet en met de fiets aan de hand bereikbaar.
HINDER TIJDENS FASE 2
Van 23 september tot begin november werkt de aannemer in de Bogaardenlaan (zijde oneven huisnummers).
Autoverkeer
- Er is geen verkeer mogelijk in werfzone in de Bogaardenlaan tijdens de werken. Na de werkuren is lokaal verkeer mogelijk.
- Ook de Gasthuisstraat, Bogaardenstraat en Bekaflaan zijn nog steeds onderbroken ter hoogte van de werfzone. Lokaal verkeer kan tot aan de werfzone rijden en ter plaatse omkeren.
- Verkeer richting het centrum of Schaluin volgt een omleiding via de Elisabethlaan of Pastoor Dergentlaan.
Fietsers en voetgangers
- Het voetpad aan de even zijde van de Bogaardenlaan blijft beschikbaar voor voetgangers (en fietsers met de fiets aan de hand).
- De as Gasthuisstraat – Bogaardenstraat is tijdens de werken onderbroken voor alle gemotoriseerd verkeer. Woningen in de werfzone blijven te voet en met de fiets aan de hand bereikbaar.

Update 20 mei 2026
Werken Bekaflaan hervatten op 21 mei
De werken in de Bekaflaan beginnen opnieuw vanaf 21 mei. De aannemer hervat de werkzaamheden op de werf en zet de geplande werken verder.
De voorbije periode werd achter de schermen gewerkt aan de praktische organisatie van de heropstart, waaronder de afstemming van transporten, leveringen en de planning met onderaannemers.
Verdere updates over de voortgang van de werken en eventuele hinder communiceren we via de gebruikelijke kanalen.
Update 13 mei 2026
Na de moeilijke periode van de voorbije dagen kunnen we meedelen dat we de werken normaal gezien vanaf begin volgende week opnieuw zullen opstarten.
Momenteel werkt DCA Infra achter de schermen volop aan de praktische organisatie hiervan, waaronder transporten, leveringen en de afstemming met onderaannemers. Daarom communiceren we voorlopig nog geen exacte opstartdatum, aangezien deze afhankelijk blijft van hoe vlot de organisatie verdergaat.
De intentie is wel duidelijk om volgende week opnieuw actief aan de slag te gaan op de werf. Zodra de concrete opstartdatum definitief bevestigd is, zullen we de bewoners hiervan onmiddellijk op de hoogte brengen.
Alvast bedankt voor het begrip en geduld.
Update 11 mei 2026
We geven graag een stand van zaken over de rioleringswerken in de Bekaflaan.
Aannemer DCA Infra voert de werken uit. Recent ging zusterbedrijf DCA Bouw failliet. Hoewel DCA Infra juridisch een aparte vennootschap is en actief blijft, ondervindt het bedrijf momenteel hinder door de sterke verwevenheid met het failliete zusterbedrijf. Intussen loopt voor DCA Infra een procedure in het kader van een mogelijke overname door een ander bedrijf.
Door deze situatie verlopen bepaalde leveringen van materialen tijdelijk moeilijker. Daardoor liggen de werken deze week stil. Omdat het om een verkorte werkweek gaat door de feest- en brugdag, verwachten we dat de impact op de algemene planning beperkt blijft. We volgen de situatie nauwgezet op en doen er alles aan om verdere vertraging te beperken.
Heb je hierover vragen? Neem dan gerust contact met ons op.
Zodra er meer duidelijkheid is, brengen we je op de hoogte.
Bedankt voor je begrip en geduld.
Update 16 maart 2026
De werken in de Franseliniestraat en Bekaflaan gaan een nieuwe fase in. In de Franseliniestraat lopen de rioleringswerken stilaan op hun einde. In de Bekaflaan buiten de Ring staan de nutswerken dan weer voor de deur. Hieronder lees je wat er de komende periode verandert.
Werken Franseliniestraat
De rioleringswerken in de Franseliniestraat zijn bijna afgerond. De komende weken kan er nog plaatselijk gewerkt worden om de laatste onderdelen van de riolering af te werken. Hou zeker onze online kanalen in de gaten voor meer info over de hinder.
Eind maart starten de nutsmaatschappijen met hun werkzaamheden in de straat. Bewoners krijgen hierover nog bijkomende informatie via een aparte brief van Fluvius en via het WhatsApp-kanaal van het project.
Werken Bekaflaan buiten de Ring
In de Bekaflaan buiten de Ring zijn de nutswerken dan weer bijna afgerond. Daarna start aannemer DCA met de aanleg van de nieuwe riolering. Tegelijk brengen de nutsmaatschappijen ook de nodige overkoppelingen in orde. Volgens de huidige planning beginnen de rioleringswerken op maandag 23 maart. Deze fase loopt tot eind juni. Daarna volgt de heraanleg van de weg. Als alles volgens planning verloopt, zijn de werken in dit deel van de Bekaflaan begin november afgerond.
Hinder
Tijdens de rioleringswerken op de Bekaflaan buiten de Ring gelden volgende verkeersmaatregelen:
Voetgangers
We voorzien een afgeschermd voetpad langs de werfzone, aan de kant van de school. Zo kunnen scholieren die afstappen aan de Ring veilig naar school wandelen.
Fietsers
Tijdens de rioleringswerken mag je niet fietsen in de Bekaflaan. Fietsers volgen een omleiding in beide richtingen via de Steystraat, Beekbeemdenstraat, Hof van Stade en de Heihussenstraat. Via een tijdelijk pad langs de sporthal bereiken zij opnieuw de Bekaflaan. Daar steken fietsers over met de fiets aan de hand.
Bewoners
Bewoners kunnen steeds tot aan hun woning rijden. Afhankelijk van de werfzone rijden ze via de Oostelijke Ring of via de Steystraat.
Autoverkeer
Er is geen doorgaand verkeer mogelijk op de Bekaflaan (vanaf de Ring) en in de Franseliniestraat (tot het kruispunt met de Langdorpsesteenweg). Bestuurders volgen een omleiding via de Langdorpsesteenweg en de Oostelijke Ring.


Check ook de website van Aquafin voor updates over dit rioleringsproject.
Update 6 maart 2026
In maart en april voeren we opnieuw enkele voorbereidende werken uit op de Koemarkt. De riolering wordt gereinigd en met een camera geïnspecteerd. Daarnaast wordt er plaatselijk grondwerk uitgevoerd om de huisaansluitingen in kaart te brengen.
Wat en wanneer?
- Reinigen van de riolering: 11 maart 2026
- Camera-inspectie: 18 en 19 maart 2026
- Grondwerk naar huisaansluitingen: 9 en 10 april 2026
Waar?
Het tweede deel van de Koemarkt tot aan de rotonde.
Hinder?
- Er geldt een parkeerverbod aan beide zijden van de straat tijdens de werken.
- Verkeer blijft mogelijk in beide richtingen en wordt geregeld met tijdelijke verkeerslichten.
- Zodra de werken afgerond zijn, wordt de volledige rijweg meteen terug opengesteld.
Update 5 februari 2026
Om de drinkwatervoorziening te garanderen in de Franseliniestraat heeft de aannemer eind vorig jaar een tijdelijke noodleiding aangelegd. Daardoor is de volledige planning voor het project herwerkt in overleg met de nutsmaatschappijen en de aannemer.
Werken in de Franseliniestraat
De rioleringswerken in de Franseliniestraat zijn begin november gestart en duren tot eind maart. Daarna voeren we de nutswerken uit en leggen we de weg opnieuw aan. Volgens de huidige planning ronden we deze fase eind oktober 2026 af.
Werken Bekaflaan buiten de Ring
De nutswerken in de Bekaflaan tussen de Oostelijke Ring en de Steystraat zijn midden januari opgestart en duren vermoedelijk tot eind maart. Aansluitend starten de rioleringswerken en de heraanleg van de weg. Deze werken zullen duren tot oktober 2026.
Werken Bekaflaan binnen de Ring
Volgens de huidige planning zullen de nutswerken aan de Bekaflaan binnen de Ring in augustus van start gaan. Daarna volgen de rioleringswerken en de heraanleg van de weg. Deze fase duurt naar verwachting tot eind juli 2027. Gelijktijdig met deze werken voeren we het archeologisch vervolgonderzoek uit ter hoogte van de kruisingen Bogaardenstraat x Gasthuisstraat x Bogaardenlaan (Koemarkt).
Stadsvernieuwingsproject
Daarnaast heeft de stad beslist om het rioleringsproject uit te breiden tot een stadsvernieuwingsproject. Dit betekent dat ook de bovenbouw van de Bogaardenstraat tot aan de Hoogbrug, de Koemarkt, de aansluiting met de Gasthuisstraat en de toegangspoort van CC Het Gasthuis vernieuwd wordt.
Update 11 december 2025
Door onverwachte omstandigheden wijzigt de planning en starten de nutswerken in de Bekaflaan al op 12 januari 2026. Omdat de werken in de Franseliniestraat zijn opgeschoven, heeft de aannemer de volledige planning herwerkt, zodat we de werken gelijktijdig kunnen opstarten en de hinder in de omgeving beperken.
De nutswerken in de Bekaflaan (tussen de Oostelijke Ring en de Steystraat) starten dus midden januari en duren naar verwachting tot eind maart.
Hinder tijdens de werken
De vernieuwing van de nutskabels en -leidingen gebeurt hoofdzakelijk in de bermen en start aan de zijde van de Oostelijke Ring. De aannemer werkt in zones van ongeveer 200 meter in de Bekaflaan, eerst aan de zijde van de even huisnummers. Zo schuiven de werken telkens op. Eens de werken in de Steystraat zijn beland, draait de trein om en werkt de aannemer opnieuw richting Oostelijke Ring, maar dan aan de zijde met oneven huisnummers. Om op een veilige manier aan de slag te kunnen, neemt de aannemer een deel van de rijweg in.
- Autoverkeer kan nog door, maar er geldt enkelrichtingsverkeer vanaf de Oostelijke Ring richting de Steystraat. Lokaal verkeer kan de woningen dus enkel bereiken vanaf de Oostelijke Ring; wegrijden gebeurt via de Steystraat.
- Fietsers kunnen wel in beide richtingen passeren.

Update 24 oktober 2025
In de week van 27 oktober starten we met de riolerings- en wegeniswerken in de Franseliniestraat. Zoals al werd aangehaald tijdens vorige overlegmomenten, is in de aanloop naar de werken onderzocht of de huidige waterleiding voldoende afgeschermd kan worden tijdens de werken. Het resultaat is duidelijk: om de watervoorziening voor bewoners beter te kunnen verzekeren, hebben we beslist om een noodleiding aan te leggen tijdens de duur van de werken. De aanleg voor een noodwaterleiding zal eerst gebeuren, bij de start van de werkzaamheden. Op die manier riskeren we geen lekken of breuken als de graafwerken beginnen. Dit voorstel geeft meer comfort tijdens de werken, al betekent dit wel dat de werken in de totaliteit wat langer zullen duren. Aanvankelijk was voorzien om eind oktober 2025 te starten en in juli 2026 te eindigen. Nu wordt het einde van de werken voorzien in oktober 2026.
Planning
- Aanleg noodleiding
- Rioleringswerken van november 2025 t.e.m. maart 2026
- Uitvoering nutswerken
- Heraanleg van de weg einde zomer 2026.
Let op: de planning is onder voorbehoud van weerverlet en onvoorziene omstandigheden.
Hinder
- Voetgangers en fietsers: omleiding via de Demerdijk of de Langdorpsesteenweg.
- Autoverkeer: er is geen doorgaand verkeer mogelijk in de Franseliniestraat. We voorzien een omleiding via de Langdorpsesteenweg en Oostelijke Ring.
- Bewoners: kunnen afhankelijk van de fasering tot aan hun woning rijden, tenzij de aannemer anders communiceert.
Volg steeds de aangeduide omleidingen en signalisatie ter plaatse. Voor parkeergelegenheid verwijzen we naar straatparkeren in de Cranenskapelstraat en de Steystraat.
We verontschuldigen ons voor de hinder en doen er alles aan om de werken zo vlot mogelijk te laten verlopen.

Start nutswerken Bekaflaan
Begin januari 2026 gaan we ook al vervroegd van start in de Bekaflaan (segment buiten de Ring) met nutswerken in de berm. Zodra de nutsmaatschappijen meer informatie hebben over omleidingen, bereikbaarheid en hinder, brengen wij je hierover zo snel mogelijk op de hoogte.
Update 9 oktober 2025
Vanaf 27 oktober starten in de Franseliniestraat voorbereidende nutswerken door aannemer Litran in opdracht van Fluvius, De Watergroep, Telenet, Eurofiber en Fiberklaar. Eerst legt de aannemer een noodleiding aan voor de waterleiding. Deze werken zullen ongeveer 35 werkdagen in beslag nemen. Onderaan deze pagina kan je de bijhorende bewonersbrief downloaden. Voor de aanleg van de definitieve leiding en de andere nutspartijen volgt er opnieuw een communicatie.
Update 11 september 2025
In de week van 15 september starten we met de werken in verband met het rioleringsproject Bekaflaan en de aansluiting Langdorp. Eerst volgt een archeologisch onderzoek, daarna beginnen de riolerings- en nutswerken. Onderaan deze pagina kan je de bijhorende bewonersbrief downloaden. Alle info over de timing en de werken vind je via bit.ly/4gebYBQ
Planning archeologisch onderzoek
- Vanaf 15 september 2025 start het archeologisch onderzoek aan de Bekaflaan ter hoogte van de kruisingen Bogaardenstraat x Gasthuisstraat x Bogaardenlaan (Koemarkt). Deze werken zullen duren tot 19 september.
- Parallel is er ook een archeologisch onderzoek aan de Franseliniestraat ter hoogte van de kerk in Langdorp. Hierbij is er geen hinder voor verkeer.
Planning fase 1
- Begin november 2025 starten we aan de rioleringswerken in de Franseliniestraat, deze werken zullen duren tot eind december 2025.
- Vanaf januari 2026 starten de nutswerken in de Franseliniestraat, deze zullen duren tot eind maart 2026.
Hinder
- Tijdens het archeologisch onderzoek aan de Bekaflaan (Koemarkt) is er geen doorgaand verkeer mogelijk tussen de Bekaflaan en de Bogaardenlaan. De rijweg wordt terug vrijgemaakt op 19 september. De Bogaardenstraat, Gasthuisstraat en August Reyerslaan blijven steeds bereikbaar. Ook de school Zonnedorp en handelaars in deze zone blijven toegankelijk, al dan niet via omleidingen.
- Tijdens het archeologisch onderzoek in de Franseliniestraat is er geen verkeershinder.
- Tijdens de riolerings- en nutswerken is er geen doorgaand verkeer in de Franseliniestraat. Bewoners blijven bereikbaar, tenzij de aannemer anders communiceert. Voetgangers en fietsers volgen een omleiding via de Demerdijk of de Langdorpsesteenweg.
Let op: de planning is onder voorbehoud van weersomstandigheden en onvoorziene omstandigheden.
Update 26 augustus 2025
Op 10 juni en 26 augustus werden voor de start van de werken twee infomomenten georganiseerd in CC Het Gasthuis om de bewoners binnen de projectzone te informeren. Onderaan deze pagina vind je de uitnodigingen en kun je de presentaties herbekijken. Naarmate de uitvoering van de werken vordert en nieuwe uitvoeringsfasen starten, zullen er opnieuw infomomenten worden georganiseerd. Je wordt hiervan tijdig op de hoogte gebracht.
Update 14 april 2025
Na jaren van plannen maken, zijn de voorbereidingen van het project in de laatste rechte lijn beland. Het dossier werd afgerond, de omgevingsvergunning aangevraagd en de opdracht aanbesteed. Voor de zomer duiden we een aannemer aan en kunnen we de werken concreet voorbereiden.
Werken starten later dit jaar
Er staan 3 soorten werkzaamheden op de planning:
- Voor de start van de werken staat een archeologisch vooronderzoek gepland. Dat gebeurt enkel op het kruispunt tussen de Bogaardenstraat en de Gasthuisstraat (de Koemarkt) en in de Franseliniestraat, zijde Langdorp.
- De nutsmaatschappijen vernieuwen hun kabels en leidingen voor water, elektriciteit, telecom en gas.
- Riopact en de stad Aarschot leggen een gescheiden rioleringsstelsel aan en zorgen voor een nieuwe wegopbouw.
De start van de werken nadert, maar op een gedetailleerde en precieze planning is het nog even wachten. Wat wel vastligt, is dat het project gefaseerd verloopt: we delen de werfzone op in deelzones (zie plan) en voeren de werken uit in verschillende stappen.
De eerste werken starten ten vroegste aan het eind van de zomer van dit jaar. De totale uitvoeringsperiode van het project wordt geschat op 2,5 jaar, verspreid over de verschillende zones en fases.
We bekijken nog of we ook enkele andere, noodzakelijke werken gelijktijdig kunnen uitvoeren, zoals het vernieuwen van de nutsleidingen en aansluitende werken in de Gasthuisstraat en Bogaardenstraat.
Opgelet: grote hinder tijdens de werken
De werken zullen grote hinder veroorzaken voor vele omwonenden, handelaars en passanten. Tijdens de vaak intensieve werken is er lokaal geen verkeer mogelijk. Doorgaand verkeer kan via de Oostelijke Ring, Langdorpsesteenweg en Elisabethlaan om de werken heen rijden. De doorgang op de Oostelijke Ring blijft altijd mogelijk.
Woningen in de werfzone worden zo bereikbaar mogelijk gehouden, bijvoorbeeld door loopbruggetjes te plaatsen. Op bepaalde momenten tijdens de werkuren zal dit echter erg moelijk of zelfs onmogelijk zijn. Meer bereikbaarheidsinfo volgt later.
Meer nieuws volgt
We zorgen de komende weken en maanden voor uitgebreidere communicatie. Van zodra de aannemer aangesteld is en alle details over de werken klaar zijn, volgt meer info via onder andere bewonersbrieven, digitale kanalen en de website aarschot.be/riolering-bekaflaan.
De stad Aarschot, Riopact en de aannemer organiseren een infomoment op dinsdag 10 juni 2025. Daar kunnen alle geïnteresserden terecht met vragen over het ontwerp, de bereikbaarheid, timing en fasering. Een officiële uitnodiging volgt later dit voorjaar.
Update 2024: studiebureau aangesteld
Onze rioolnetbeheerder Riopact heeft een studiebureau aangesteld om dit project uit te werken. Ondanks de aanzienlijke voortgang van het ontwerp, stuiten we op enkele uitdagingen door de complexiteit en omvang van het project. Hierdoor neemt de voorbereiding meer tijd in beslag dan aanvankelijk gepland. Er moet nog een heel traject gevolgd worden vooraleer we de omgevingsvergunning kunnen bekomen, de aanbestedingsprocedure hebben doorlopen enzovoort.
We hopen in 2025 met de werkzaamheden voor het rioleringsproject 96274HAA Bekaflaan en aansluiting Langdorp te kunnen starten in de Franseliniestraat in Langdorp. Daarna schuiven de werken op richting centrum Aarschot. Op dit moment hebben we nog geen concrete timing voor het rioleringsproject Bekaflaan en aansluiting Langdorp. De ontwerpplannen moeten we nog verder in detail uitwerken. Toch vinden we het belangrijk om je nu al te informeren over de geplande werken.
Riopact is een samenwerking tussen drinkwaterbedrijf De Watergroep en rioolwaterzuiveraar Aquafin. De stad werkt samen met Riopact voor het rioolbeheer, waarbij Aquafin onder andere instaat voor de rioleringswerken en De Watergroep onder andere voor de huisaansluitingen.
Downloads
- 20250408 BB Bekaflaan bewoners V3_finaal.pdf164 Kb pdf
- 20250408 BB Bekaflaan handelaars V3_finaal.pdf169,5 Kb pdf
- infovergadering.pdf3,7 Mb pdf
- Uitnodiging infoavond juni 2025.pdf174,4 Kb pdf
- Uitnodiging infoavond 26 augustus.pdf201,8 Kb pdf Gepubliceerd op 14-08-2025 om 17:00
-
-
-
- Flyer Bekaflaan Koemarkt.pdf1,1 Mb pdf
-
- Bewonersbrief Bekaflaan BiRi_2 juli 2026.pdf215,9 Kb pdf
